    榆神榆横2×350MW热电联产铁路专用线建设掀热潮

    连日来,榆神榆横2×350MW热电联产工程铁路专用线项目施工现场机械轰鸣、车辆穿梭,一派热火朝天的繁忙景象。施工人员正抢抓黄金工期,全力以赴推进工程进度,确保实现年底建成投运的目标。

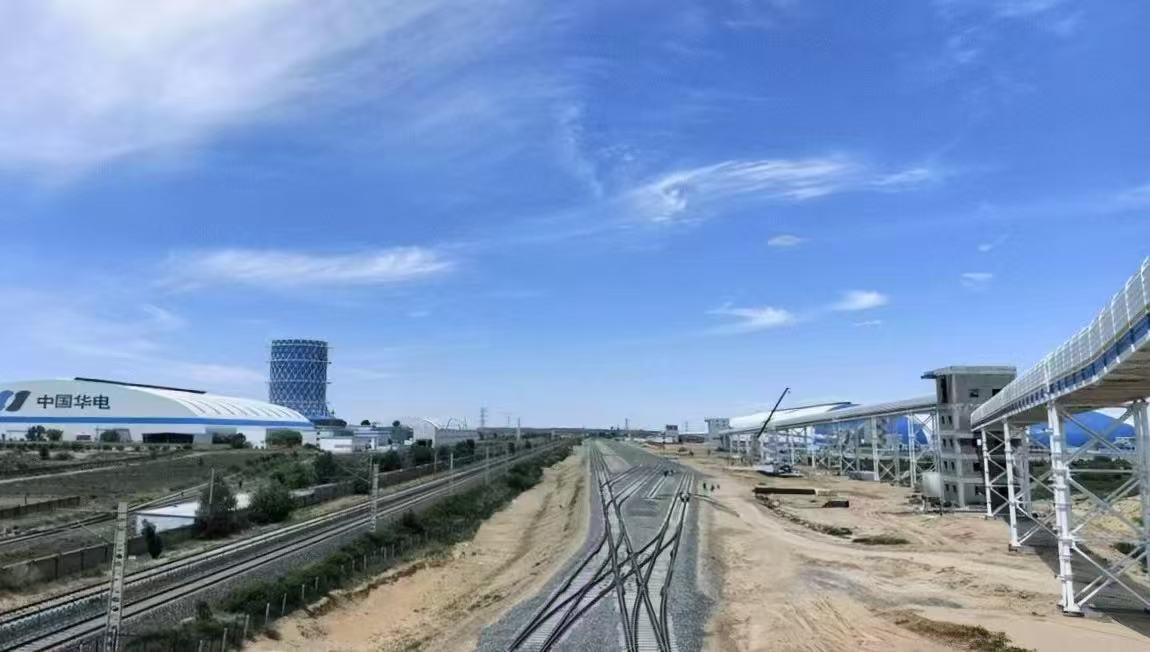

    自项目开工以来,在业主单位陕西榆能榆神西南热电有限公司的统筹部署下,各参建单位科学组织、精心规划,通过倒排工期、挂图作战的方式全力推进工程建设。截至目前,项目站台信号楼、涵洞、铺轨等工程已顺利完工,翻车机房正加紧施工。总工程量完成度达70%,关键节点工程进展有序。“我们每天投入近百名施工人员、30余台机械设备,在确保安全与质量的前提下争分夺秒推进施工进度。”项目负责人表示,全体建设者正以饱满的热情和昂扬的斗志全力冲刺年度建设目标。


    据悉,该项目总投资约6.7亿元,占地面积约352.59亩,于2025年6月开工,主要服务于配套2号储煤场项目及电厂一、二期项目的煤炭运输需求。项目集成无人值守轨道衡、火车机器人摘复钩、火车车厢自动清扫等智能化设备及系统,统一纳入“数智无人煤场”管控平台运营管理,将显著提升煤炭储运效率。项目建成后,预计近期煤炭到达量可达600万吨/年、发送量300万吨/年,远期到达量将提升至800万吨/年、发送量300万吨/年,既能保障电厂一、二期燃料用煤供应,又能充分发挥2号储煤场的中转枢纽作用。

    项目建成投运后,不仅能有效降低煤炭运输成本,减少公路运输带来的环境污染和交通压力,还能进一步完善区域煤炭运输网络布局,强化榆神榆横能源基地的煤炭转运集散功能,为区域能源产业高质量发展提供坚实的交通支撑,助力当地构建清洁低碳、安全高效的现代能源体系。

    (新媒体责编:fujia1125)

    声明:

    1、凡本网注明“人民交通杂志”/人民交通网,所有自采新闻(含图片),如需授权转载应在授权范围内使用,并注明来源。

    2、部分内容转自其他媒体,转载目的在于传递更多信息,并不代表本网赞同其观点和对其真实性负责。

    3、如因作品内容、版权和其他问题需要同本网联系的,请在30日内进行。电话:010-67683008

    时政 | 交通 | 交警 | 公路 | 铁路 | 民航 | 物流 | 水运 | 汽车 | 财经 | 舆情 | 邮局

    人民交通24小时值班手机:17801261553 商务合作:010-67683008转602

    Copyright 人民交通杂志 All Rights Reserved 版权所有 复制必究 百度统计 地址:北京市丰台区南三环东路6号A座四层

    增值电信业务经营许可证号:京B2-20201704 本刊法律顾问:北京京师(兰州)律师事务所 李大伟

    京公网安备 11010602130064号 京ICP备18014261号-2  广播电视节目制作经营许可证:(京)字第16597号
