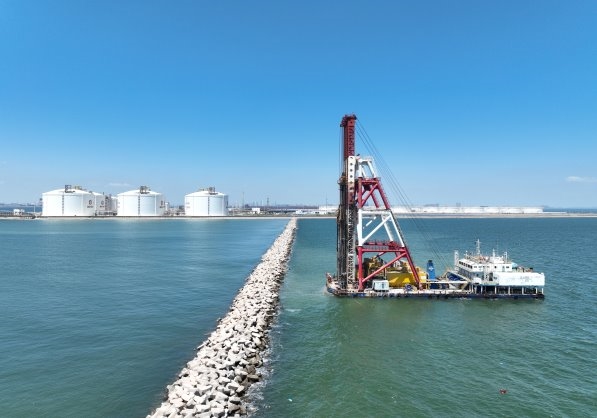

    国内首个袋装砂棱体防波堤风电项目水泥搅拌桩施工完成

    6月25日,随着“一航津固1”船舶绞刀离开D1机位桩顶,由中交一航局总承包分公司承建的天津临港北防波堤风电项目部水泥搅拌桩施工全部完成,标志着项目水下地基处理工序圆满收官。

    据悉,该项目位于天津港保税区大沽沙航道北侧,规划安装6台风电机组,总装机规模50MW,是中交集团首个防波堤风电项目 ,也是国内首个袋装砂棱体防波堤风电项目,更是国内海上风电定向钻穿越距离最长的项目。 项目建成后,预计年发电量约1.4亿度,可满足5.83万个三口之家一年用电需求,相比传统火电,每年可节约标准煤约4万吨,实现减排二氧化碳11万吨,相当于植树造林2311公顷,积极响应了国家“双碳”战略,对天津港保税区率先推进绿色电力产业化进程和临港区域国家级海洋经济发展示范区建设具有重要意义。

    自工程正式开工建设以来,项目团队不断完善施工组织计划,适时开展“六比六创”劳动竞赛,关键岗位人员全部扎根海上施工船舶,进行倒排工期、挂图作战,有效推动现场7个工作面同时作业,积极克服了海域厚层软土、潮汐作业窗口期短等多重考验,依托全过程信息化监测系统严控喷浆量、桩身长度等关键环节,高标准推进6个机位3360根水泥搅拌桩施工完成,为后续风机基础施工作业顺利开展筑牢了坚实基础。

    下一步,项目部将继续严把安全、质量、环保等关口,统筹人员、设备、物料快速转场,全力以赴推进项目高质量建设,积极打造绿色精品工程,为巩固和开拓防波堤风电市场积累更多现场经验。(冯鹏鹏 赵薇)

    (新媒体责编:wa123)

    声明:

    1、凡本网注明“人民交通杂志”/人民交通网,所有自采新闻(含图片),如需授权转载应在授权范围内使用,并注明来源。

    2、部分内容转自其他媒体,转载目的在于传递更多信息,并不代表本网赞同其观点和对其真实性负责。

    3、如因作品内容、版权和其他问题需要同本网联系的,请在30日内进行。电话:010-67683008

    时政 | 交通 | 交警 | 公路 | 铁路 | 民航 | 物流 | 水运 | 汽车 | 财经 | 舆情 | 邮局

    人民交通24小时值班手机:17801261553 商务合作:010-67683008转602

    Copyright 人民交通杂志 All Rights Reserved 版权所有 复制必究 百度统计 地址:北京市丰台区南三环东路6号A座四层

    增值电信业务经营许可证号:京B2-20201704 本刊法律顾问:北京京师(兰州)律师事务所 李大伟

    京公网安备 11010602130064号 京ICP备18014261号-2  广播电视节目制作经营许可证:(京)字第16597号
