通讯员:杨红亚、闫鹏
桑干河自西向东奔腾不息,从山西雁北黄土高原一路穿梭,涌入河北阳原县境内后,河谷骤然开阔舒展。在这片被燕山余脉环抱的盆地之上,一座气势恢宏的“钢铁巨廊”拔地而起、悄然成型——这便是大同—怀来—天津南1000千伏特高压交流工程怀来1000千伏变电站,也是中国电气装备所属平高电气(以下简称“平高电气”)怀来项目部全体将士日夜坚守、攻坚奋战的主战场。

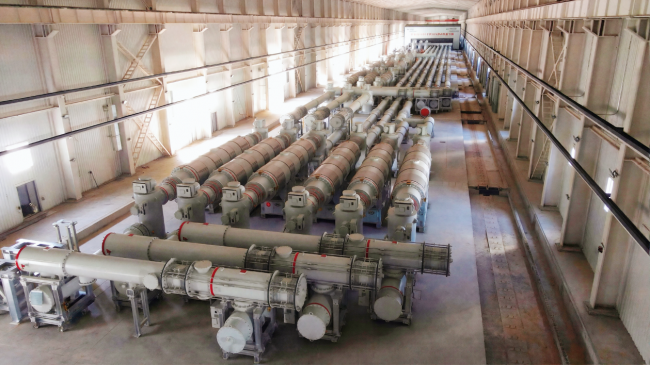

图1:平高电气为特高压怀来变电站提供的1100千伏GIS设备。杨红亚摄
初秋九月,冀北阳原晨曦微凉、清风渐凉。清晨七点,怀来项目部现场总监赵春生、项目经理冯子龙带领项目团队准时抵达GIS移动厂房,开启一天的施工管控工作。平高电气作为国家电工行业重大技术装备支柱企业,我国高压、超高压、特高压开关及电站成套设备研发、制造基地,在大同—怀来—天津南1000千伏特高压交流工程中肩负重任,负责怀来站1100千伏GIS设备及配套部件的生产制造、现场安装与调试工作。从河南平顶山的智能制造车间,到河北阳原的山野施工现场,一条跨越千里的履约攻坚链条层层衔接,最终在怀来项目部这一工程“最后一公里”精准落地、闭环落实。
初秋赛场与工期节点竞速攻坚
九月的冀北大地,天高云淡、秋高气爽。坐落于河北省张家口市阳原县高墙乡的怀来1000千伏特高压变电站施工现场,却是一派热火朝天、大干快上的建设景象。工地四周,连绵土丘叠翠含秋,田间庄稼悄然泛黄,巍峨耸立的特高压构架凌空而立,在澄澈蓝天的映衬下格外雄伟醒目。

图2:平高电气为特高压怀来变电站提供的1100千伏GIS设备移动装配车间。杨红亚摄
此次平高电气为该工程供货10间隔1100千伏GIS设备,共计781个设备单元,项目施工严格按照国家电网建设节点,稳步有序推进。自今年7月20日首台设备进场启动安装,截至9月8日,现场设备安装已完成45%,施工进度、工艺质量均达标受控。

图3:平高电气特高压怀来变电站项目部早会现场。杨红亚摄
大同—怀来—天津南1000千伏特高压交流工程贯穿张家口阳原、宣化、涿鹿、怀来、赤城五地,是冀北区域特高压电网建设的核心关键节点。而怀来1000千伏变电站,正是这条跨区域能源大动脉的核心枢纽,承担着能源汇集、转换、外送的重要职能。工程全面建成投运后,将彻底打通山西、冀北地区风电、光伏等清洁能源的外送瓶颈,大幅提升华北电网输电承载力与能源优化配置效率,精准匹配环首都经济圈持续增长的用电负荷需求,为区域经济社会高质量发展筑牢电力保障。
一头是塞北草原迎风转动的风机、戈壁荒原铺展成片的光伏板,承载着绿色清洁能源的富集势能;一头是京津冀城市群的万家灯火、民生烟火,维系着区域发展的用电刚需。而平高电气建设团队的核心使命,就是坚守匠心、严控标准,让怀来站的核心“心脏设备”——1100千伏GIS设备,在气候复杂多变的冀北山区稳稳扎根、安全投运。
深耕一线二十载匠心守护特高压品质
设备安装现场,项目总监赵春生俯身蹲在设备旁,精准测量地脚螺栓间距,起身绕行设备基座全面核查,确认各项参数、安装精度完全达标后,才颔首示意。他的动作沉稳娴熟、不急不躁,一言一行间尽是让人安心的专业笃定。这份从容与精准,源自二十余年深耕特高压领域、参与二十余个国家级特高压工程的沉淀与淬炼。
2006年,我国首个特高压示范工程晋东南—南阳—荆门1000千伏特高压交流试验示范工程开工建设,彼时特高压技术尚属新兴领域,行业安装工艺、质量标准、作业规范均无成熟经验可循。初入一线的赵春生主动迎难而上,和团队同事边施工、边探索、边总结,从零开始打磨梳理,最终编制出1100千伏GIS设备现场安装作业指导规范,填补了现场施工标准的空白。

图4:平高电气特高压怀来变电站项目总监赵春生与项目经理冯子龙正在安装现场讨论安装细节。杨红亚摄
自此,赵春生的足迹遍布全国各大特高压施工现场:沪西变电站、福州变电站、浙中变电站、新疆东郊750千伏变电站、北京东变电站、胜利变电站、苏通GIL管廊工程、驻马店变电站……一路深耕、一路精进,扎根一线从未停歇。
“二十多个特高压站点,工况环境各不相同,有的地处高海拔、高寒缺氧,有的直面极端台风、风沙天气,但唯一不变的是,设备安装质量容不得丝毫松懈、半点马虎。”赵春生坦言。多年来,他带领现场团队编制20多份特高压1100千伏GIS设备现场安装作业指导书,成为现场设备安装的“权威范本”。

图5:平高电气特高压怀来变电站项目部员工正在检查设备。杨红亚摄
项目经理冯子龙虽更为年轻,却也是深耕特高压一线的资深骨干。自皖电东送工程起步,他先后参与浙中、晋北、武汉、驻马店、甘孜等多个重点特高压工程,常年扎根施工现场、深耕一线设备安装。在怀来项目中,二人强强搭档、分工协作,赵春生坐镇把关、严控工艺标准,冯子龙统筹现场抓实进度安全,形成高效互补的攻坚合力。
“赵工深耕行业多年,经验丰富、技术过硬,我们年轻人遇到技术难题、拿不准的工艺细节,请教他总能精准解决。”冯子龙言语间满是敬佩。
极致严苛打造一尘不染的施工“手术室”
走进GIS设备安装区域,规整洁净的施工环境颠覆了传统工地的固有印象,堪比一间精密无尘的“工业手术室”。

图6:平高电气特高压怀来变电站项目部员工正在检查设备,准备进行产品对接。杨红亚摄
施工现场搭建封闭式防尘围挡,将核心安装区域与外部环境完全隔离,实现物理防尘闭环;围挡周边裸露地面全部铺设防尘布,从源头抑制扬尘。区域出入口设置专属岗亭,实行专人值守、持证准入制度,非作业人员严禁进入核心施工区,筑牢第一道防尘防线。
赵春生介绍,GIS高压设备对接安装对施工环境要求极致严苛,空气中的粉尘颗粒物、温湿度细微波动,都可能影响设备绝缘性能、密封精度,埋下长期安全隐患。“就像外科手术必须无菌操作一样,特高压GIS安装必须实现无尘、恒温、恒湿精密作业。”
依托六级防尘管控体系,现场层层筑牢防尘屏障。在核心安装区,每两小时开展一次洒水降尘作业;场区主干道路每小时洒水保洁,同时严格管控车辆行驶速度,限速5公里/小时,杜绝车辆通行带起扬尘。室内安装区域全面封堵门窗、管线孔洞,出入口设置单向双门风淋室,地面全面硬化打磨,无杂物、无积尘,全方位保障施工环境洁净度。
除极致防尘外,项目安全管理同样严字当头、全程闭环。所有进场人员必须完成岗前安全教育、安全技术交底,全员掌握施工风险点与防控措施;施工全过程落实风险识别、动态评估、预控落地的标准化安全管理流程,全面推行岗位安全责任制,项目部全员签订安全管理目标责任书,压实各级安全责任。同时严格执行土建、安装作业分区管控,杜绝交叉施工干扰,规避安全风险。

图7:平高电气特高压怀来变电站项目部员工正在检查设备,准备进行产品对接。杨红亚摄
“安全是工程的底线和红线,多说、多管、多严都不为过。”冯子龙始终坚守安全施工原则,“我们宁可放慢施工节奏、稳步推进,也绝不违规冒险、抢工期、赶进度。”
施工全过程中,项目部严格践行“四节一环保”绿色施工理念,通过节能、节材、节水、节地精细化管控,最大限度降低施工对周边生态环境的影响。同时全面推行“设备安装质量工艺关键环节管控记录卡”,细化各工序质量标准、工艺要求,全程留存安装记录,实现质量可追溯、责任可落地。

图8:平高电气特高压怀来变电站项目部员工正在进行产品对接。杨红亚摄
“谁签字、谁负责,终身追责、全程负责。”这是赵春生坚守多年的施工准则,从首个特高压工程沿用至今,成为团队严控质量的铁律。
据悉,怀来站GIS设备安装涵盖14道核心作业工序。为保障施工高效有序、衔接顺畅,项目部科学规划施工布局,精准划分移动厂房搭建区、设备临时存放区、设备预就位区三大功能区域,明确人员、物资、吊车专属通行路线,形成分工清晰、环环相扣、高效运转的标准化施工流水线。
数字赋能为施工质量加装“智能保险”
如果说精细化防尘管控守住了施工“环境关”,那么数字化智慧管控平台则牢牢守住了工程“质量关”,为特高压设备安装保驾护航。

图9:平高电气特高压怀来变电站数智化平台,实现前后方联动管控、数据实时互通。杨红亚摄
怀来项目现场严格对标国家电网智慧工地建设标准,部署一体化数字化管控平台,可实时滚动展示施工进度、设备参数、环境数据及现场监控画面,实现安装作业全过程可视化监控、施工环境全维度实时监测。通过专属通讯模组与网络系统,现场所有监测数据、施工画面可实时同步上传至后台展示平台,实现前后方联动管控、数据实时互通。
现场同步投入一体化气务机具,实现抽真空、真空检漏、设备充气、气体检测多工序同步作业、数据自动对接,让气务施工全流程标准化、可控化、精准化。作业人员配备移动布控球、执法记录仪、录像手电等智能设备,对设备对接、气密性检测等关键工序、核心环节开展全程高清录像。所有施工视频严格规范命名、精准标注时间节点,实现关键工序记录标准化、存档规范化、溯源精准化。

图10:平高电气特高压怀来变电站项目部员工正在进行产品对接。杨红亚摄
“每一次设备对接、每一个气室的抽真空数据,都必须有据可查、全程留痕。”赵春生表示,完整的数字化留存体系,可精准定位施工问题、追溯具体环节、落实到人,从根源上规避质量隐患。
从传统“人管人”的经验式管理,到如今“制度管人、数据管人”的标准化、数字化管控,是平高电气多年来施工现场管理转型升级的最大亮点。项目团队常态化核查数字化平台应用情况、数据填报规范性,每月开展专项复盘总结,及时整改问题、补齐短板,持续优化施工管控体系。“数字化管控绝非表面功夫,而是守护工程质量、防范施工风险的坚实‘保险丝’。”冯子龙如是说。

图11:平高电气特高压怀来变电站项目部员工正在进行产品充气作业。杨红亚摄
党旗引领青春匠心筑牢能源防线
在平高电气怀来项目部施工现场,鲜红的党旗和团旗迎风舒展、熠熠生辉,成为工地上最亮眼的底色。为高效推进工程建设,项目部组建党员突击队、青年突击队,充分发挥党建引领作用,让先锋力量扎根施工一线。
GIS设备精密对接作业多为连续不间断施工,攻坚高峰期,项目党员、青年骨干主动冲锋在前、担当作为,每日天未亮便进场作业,直至夜幕深沉才收工休整,无人叫苦、无人退缩,全力冲刺节点目标。“厂房内身穿红马甲的,都是我们的突击队员,关键岗位、紧急任务,永远是他们先顶上去。”冯子龙指着现场作业人员说道。

图12:平高电气特高压怀来变电站项目部全体员工合影。杨红亚摄
施工现场的年轻施工人员多为“90后”,塞外的烈日风沙淬炼着青春担当,晒黑的脸庞、磨厚的手掌,都是他们扎根一线、实干攻坚的勋章。谈及施工进度,这群年轻的建设者眼里满是自豪。
“能参与特高压国家级工程,家人和自己都倍感光荣。”一位年轻施工人员笑着说道,“其实没有什么了不起的,就是坚守岗位、精益求精,把每一道工序干到位、把每一台设备装合格。”

图13:平高电气特高压怀来变电站项目部青年突击队。杨红亚摄
夕阳西下,落日余晖将特高压构架的剪影拉得悠长。赵春生伫立在设备区旁,望着即将完工的断路器设备,眼中满是欣慰与期许:“深耕特高压这么多年,每一次看到工程顺利送电、机组稳定运行,所有的辛苦付出都变得意义非凡。”

图14:平高电气特高压怀来变电站项目部党员突击队正在进行设备安装质量巡检。杨红亚摄
暮色沉沉,秋风微凉,掠过冀北山野的施工现场。远处村落灯火点点、暖意渐生,待到工程投运,这点点人间烟火,终将被来自塞北的绿色电能点亮、守护。

图15:平高电气特高压怀来变电站项目部员工正在进行设备安装。杨红亚摄
这便是平高人扎根山野、坚守一线,在特高压能源大动脉上“钉”下的坚实防线。没有轰轰烈烈的豪言壮语,只有一钉一螺的精准紧固、一组一数的严谨校验、一道一序的严苛验收。他们以匠心守初心,以实干担使命,将“国之大者”的责任与担当,深深拧进每一处设备连接面、写进每一份施工记录、融入每一寸能源防线。
(新媒体责编:wa123)
声明:
1、凡本网注明“人民交通杂志”/人民交通网,所有自采新闻(含图片),如需授权转载应在授权范围内使用,并注明来源。
2、部分内容转自其他媒体,转载目的在于传递更多信息,并不代表本网赞同其观点和对其真实性负责。
3、如因作品内容、版权和其他问题需要同本网联系的,请在30日内进行。电话:010-67683008
人民交通24小时值班手机:17801261553 商务合作:010-67683008转602
Copyright 人民交通杂志 All Rights Reserved 版权所有 复制必究 百度统计 地址:北京市丰台区南三环东路6号A座四层
增值电信业务经营许可证号:京B2-20201704 本刊法律顾问:北京京师(兰州)律师事务所 李大伟
京公网安备 11010602130064号 京ICP备18014261号-2 广播电视节目制作经营许可证:(京)字第16597号
