    齐心协力共奋进抢工大干进行时

    纵有豪情壮志,还需躬身以行-在龙岩市上下深入开展重点项目百日攻坚大会战,喜迎龙岩市“两会”召开之际,由中交第二航务工程局承建的龙岩东环高速公路A1合同段也迎来“大干180天,建功红土地,建设新龙岩”的最后冲刺阶段。项目施工现场机器轰鸣声声,一派忙碌的景象,大干抢工的气氛并没有随着天气的降温而下降,反之在逐步升温。广大一线职工加班加点,以忘我的精神和饱满的激情坚守岗位,全力以赴誓要完成春节前的节点目标。

    一、项目简介

    由中交二航局承建的龙岩东环高速公路A1合同段起于龙岩市新罗区曹溪镇崎濑村,起点桩号K0+040,由既有厦蓉高速公路设置曹溪互通接出,后设王庄收费站,并设出入口衔接G319,路线跨过G319,经王庄村至东山村,后设置金鸡路出入口衔接金鸡路,路线终于翠屏山隧道进口前,终点桩号K7+010,全长6.97公里。合同总价约8.13亿元,合同工期24个月。

    二、目标分解,确立突破重点

    该合同段内的路基挖方约293.5万方、填方约310.6万方,其中桩号K4+700-K5+442.4是最大的挖方段,挖方量高达约84万方;王庄收费站段是最大的填方段,填方量高达约80万方。两段的路基施工是遏制本次抢工竞赛的咽喉,同时也是本项目T梁预制场的建设场地及运梁通道,其进展情况直接遏制T梁预制场的建设及桥梁施工进度,是施工目标的重中之重,也是最难突破的“咽喉要塞”。

    3、召开动员部署大会,吹响劳动竞赛“集结号”

    为抢抓下半年施工黄金季节,攻坚克难,创先争优,掀起新一轮施工热潮,力争全面超额完成年度目标任务。中交二航局龙岩东环A1项目部召开“大干180天,建功红土地,建设新龙岩”劳动竞赛再动员、再部署专题会,详细安排了龙岩东环高速公路有限公司的工作要求。

    图项目部召开劳动竞赛动员大会

    要求各施工班组全体人员要坚定信心,凝心聚力,克服“等、靠、要”的错误思想,牢固树立“等不起、坐不住、慢不得”的紧迫感,深入分析投入和产出的关系,加大生产资源要素投入,抢抓下半年的黄金施工季节,确保全面完成劳动竞赛下达的各项目标任务,让大家充满能量,配好装备全力投入施工。特别是遏制T梁预制场建设的路基土石方控制性工程,要严格按照劳动竞赛的统一部署,克服杆线迁改、弃土处置、征迁协调等困难,全力加快推进。

    4、以干促迁、以迁保干,追速时不我待的紧迫感

    为全面打响路基施工攻坚战,突破因杆线、房屋等拆迁物影响受阻的施工段落,时间紧、任务重,项目部严格贯彻落实龙岩市委、市政府的决策部署,以实际行动响应全市百日攻坚战的号召,项目部全体人员及路基施工班组上下保持高度清醒,统一认识,把思想和行动统一到市委、市政府开展的“百日攻坚大会战”的决策部署上,齐心协力、众志成城,加快了对已交地的控制性工程施工进展,形成了“以干促迁、以迁保干”的新局面。

    图王庄收费站路基大填方段征拆行动

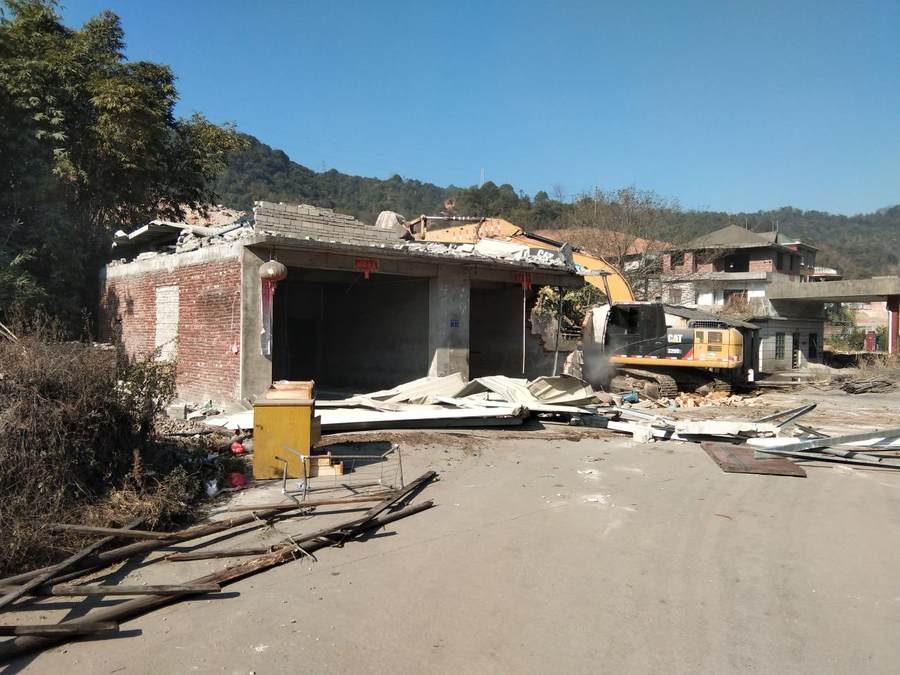

    图王庄收费站路基大填方段房屋拆除

    五、增加资源投入,全面掀起路基抢工热潮

    随着路基段征拆的顺利进行,项目部充分利用大好时机,迅速增加路基段施工的资源投入,截止目前共投入挖掘机17台、装载机5台、运土车45台、推土机4台、平地机4台、推土机4台,压路机5台,人员185人。

    一眼望去施工现场,机械轰鸣,组织井然有序,干劲热火朝天,施工人员来来回回不停的穿梭在钢筋和模板之间;挡土墙耸立在边坡之侧,框架梁就像镶嵌在边坡上的一幅幅画;现场挖掘机、装载机、推土机、平地机、压路机、运土车来往穿梭,机械的轰鸣声时远时近,管理人员和班组人员繁忙有序的工作着。

    凉风瑟瑟的夜晚,凌晨时分,万千灯火渐弱,龙岩东环高速A1合同段路基施工现场却依然灯火通明,机器轰鸣声声,一派忙碌的景象,大干抢工的气氛丝毫没有降温。

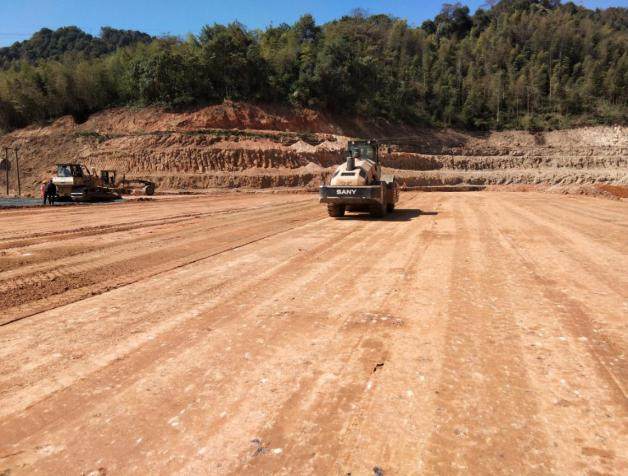

    图王庄收费站路基大填方段路基填筑

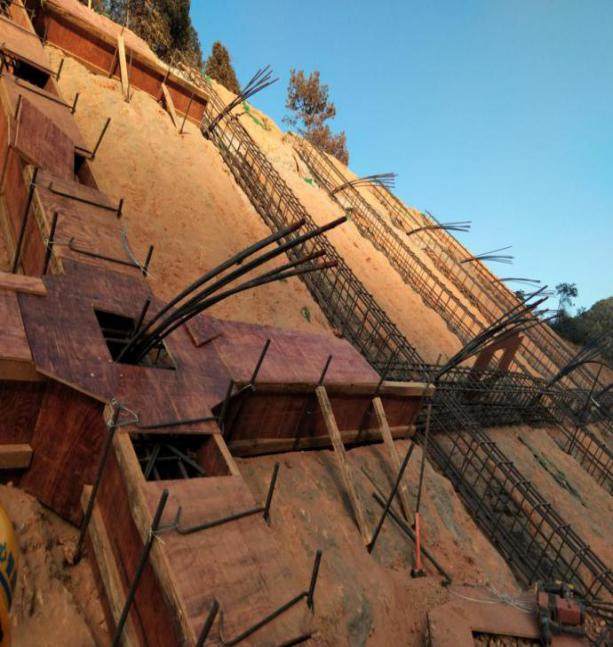

    图正在工作的压路机图框架梁施工

    纵有冷风习习的夜晚,纵有前方道路坎坷重重,已然撼动不了中交二航筑路人书写“二航速度”的豪情壮志,纵有困难亦要拼命追,撸起袖子加油干,扛起责任向前冲!

    六、提升党建融合,助力抢工生产

    项目部推行“6432”工地党建工作模式,深入开展“传承红色基因、助力品质工程”的工地党建主题实践活动,让“支部建在工地上、党旗飘在岗位上”,充分发挥基层党组织战斗堡垒及共产党员先锋模范作用。

    在路基抢工生产期间,让党建融入生产,让党建引领生产。项目部成立的“党员先锋队”与“青年突击队”在抢工期间“冲锋陷阵”,本着“争科技领先,创管理一流”的企业精神,不忘“行者无疆,百年二航”初心、牢记“让世界更畅通,让城乡更宜居,让生活更美好”使命,坚持以“规范化、标准化”为原则,以“机械化、工厂化、专业化、信息化”为支撑手段,对管理制度、资源配备、现场管理、过程控制、安全质量及环水保等方面提出具体要求,提升整体施工水平,助力抢工生产。

    图党员先锋、青年突击队帮助村民朋友搬迁

    “风劲潮涌,自当扬帆破浪;任重道远,更需策马扬鞭”。面对艰巨的施工任务、紧迫的工期要求,工区全体人员展现出了战胜困难的决心和勇气,即便在抢工的征程中,乱云飞渡、风吹浪打,都丝毫阻止不了中交二航人向前奔跑的脚步,只因他们拥有坚如磐石的信心,只争朝夕的劲头和坚韧不拔的毅力,此刻,他们正向着既定的目标,向着最终的胜利勇往直前、奋力冲刺!(姚川超、陈含星)

    中交第二航务工程局有限公司

    龙岩东环高速公路A1合同段项目经理部

    2020年01月05日

    (新媒体责编:syhz0808)

    声明:

    1、凡本网注明“人民交通杂志”/人民交通网,所有自采新闻(含图片),如需授权转载应在授权范围内使用,并注明来源。

    2、部分内容转自其他媒体,转载目的在于传递更多信息,并不代表本网赞同其观点和对其真实性负责。

    3、如因作品内容、版权和其他问题需要同本网联系的,请在30日内进行。电话:010-67683008

    时政 | 交通 | 交警 | 公路 | 铁路 | 民航 | 物流 | 水运 | 汽车 | 财经 | 舆情 | 邮局

    人民交通24小时值班手机:17801261553 商务合作:010-67683008转602 E-mail:zzs@rmjtzz.com

    Copyright 人民交通杂志 All Rights Reserved 版权所有 复制必究 百度统计 地址:北京市丰台区南三环东路6号A座四层

    增值电信业务经营许可证号:京B2-20201704 本刊法律顾问:北京京师(兰州)律师事务所 李大伟

    京公网安备 11010602130064号 京ICP备18014261号-2  广播电视节目制作经营许可证:(京)字第16597号
