近日,铁建南方前海市政VI标项目二分部(中铁20局)技术团队创新施工理念,追求精益求精,在钻孔桩桩头破除施工中坚持采用人工破除“七步法”获得好评。
该项目施工的南联络通道工程为地下车行联络道南环线,位于前海合作区前湾片区7、9单元交界处,长度为1037.5m。基坑围护设计为咬合桩,荤桩962根,素桩963根。要保证冠梁的质量,桩头的破除工艺是关键。破桩头时间过早,砼受到扰动后影响强度的形成或使桩头砼产生裂缝。把桩头凿除盆状,接柱前不易清除污染物,又会影响接柱质量。如采用爆破法破桩头,剂量难以控制,造成对桩头爆破过度,致使桩身上部出现碎裂。常规破除桩头发会对桩身造成一定的破坏和钢筋变形。
为了加快施工效率,创新施工方法,项目部技术团队深入到施工现场,主动与工人商讨对策,用理论结合实际,集思广益,总结了人工破除桩头 “七步法”施工工艺。该工艺的成功应用即节约了人力和物力成本,更加保证了混凝土桩的质量控制。下面就来看看“七步法”施工究竟是如何来做的:

一、基坑开挖及防护:基坑开挖过程中使用挖掘机挖除桩头周围基坑土层,作业时应该防止损坏外露钢筋及防止挖掘机勾碰桩头,桩头处基坑底应低于桩顶设计标高约10~20cm;开挖弃方清理外运,做好基坑现场防护、警示工作。

基坑开挖
基坑围护

二、标高测设并红漆划线:现场测放出桩顶标高,对桩顶标高沿桩头一周统一用红油漆划线标识。
桩顶标高测设

红油漆划线标识
三、环切并凿V槽:用无齿锯绕桩头环向一周切割,深度3-4cm(须小于钢筋保护层,防止切伤主筋),用风镐沿桩头环切线一周凿出V型槽剥离混凝土。
环切

凿出V型槽
四、剥离桩头钢筋:采用风镐沿桩头自上至下将桩头主筋剥离(有声测管的也需要剥离出声测管)。

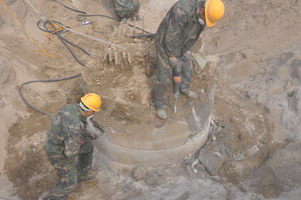

风镐剥离混凝土
剥出成型的桩头钢筋
五、切断桩头:当全部钢筋凿出后,在桩顶标高以上3cm处水平环向间距20~40cm采用风钻钻出断桩孔,使用钢钎打入各个断桩孔中,来回反复敲击钢钎,使混凝土在环形断桩孔处断开。

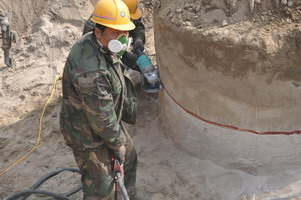

风钻钻出断桩孔
大锤反复敲击钢钎
六、吊离桩头:对已断开的桩头在桩头中上部对称钻出两个吊装孔,插入钢钎,用起重设备将已断裂脱离的桩头吊出,起重设备应垂直起降,不能左右晃动避免桩头倾到将桩基主筋压成死弯。
吊离桩头(注意保护声测管和钢筋)
七、桩头清理:桩头清理采用人工凿除多余砼,桩顶形成中心略高、周边略低的断面,确保桩头顶面平整、密实。
人工凿除多余桩头砼及清理外露钢筋泥土
声测管可截至20cm外露或不截,及时加满水并用盖子盖好
(新媒体责编:zpl)
声明:
1、凡本网注明“人民交通杂志”/人民交通网,所有自采新闻(含图片),如需授权转载应在授权范围内使用,并注明来源。
2、部分内容转自其他媒体,转载目的在于传递更多信息,并不代表本网赞同其观点和对其真实性负责。
3、如因作品内容、版权和其他问题需要同本网联系的,请在30日内进行。电话:010-67683008
人民交通24小时值班手机:17801261553 商务合作:010-67683008转602
Copyright 人民交通杂志 All Rights Reserved 版权所有 复制必究 百度统计 地址:北京市丰台区南三环东路6号A座四层
增值电信业务经营许可证号:京B2-20201704 本刊法律顾问:北京京师(兰州)律师事务所 李大伟
京公网安备 11010602130064号 京ICP备18014261号-2 广播电视节目制作经营许可证:(京)字第16597号
